Встановлення двох вхідних нагрівачів для технології осушення газу на PZP Dambořice
У 2023 році MND Gas Storage пережила складний період через розірвання довгострокового контракту на зберігання газу, невиконання договірних зобов'язань постачальником послуг зі зберігання газу "Газпром експорт" та подальшу невизначеність щодо прискореного продажу несподівано звільнених потужностей підземних сховищ газу (ПСГ). До всіх комерційних проблем додалися технічні, і після тестування системи силікагелевого осушення не всі проектні параметри були досягнуті. Компанії потрібен був додатковий капітал, щоб інвестувати в підігрівачі сировини та доопрацювати всю технологію сушіння. На цьому етапі було збільшено статутний капітал компанії, а підписка на нові акції забезпечила необхідний капітал для проекту.
Проєкт був узгоджений і готовий восени 2023 року. Його успішно реалізували за 12 місяців. У цій статті описані технічні аспекти проекту, його підводні камені, а також успішне завершення, за що я хотів би подякувати керівнику проекту та всій його команді.
Павло Марек
Голова правління MND GS
Проєкт вхідних нагрівачів
В осінньому випуску MND Report за 2021 рік ми інформували вас про успішне завершення проекту по установці установок SPU (сушіння силікагелю) на природному газі на ПЗП Дамборжице.

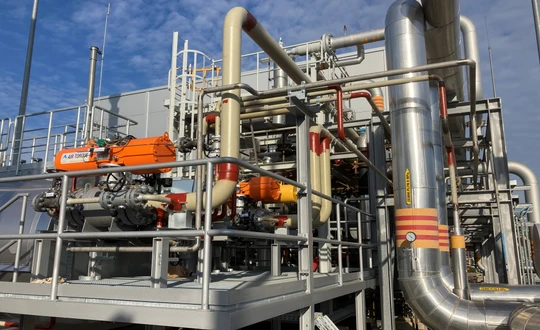

Досвід експлуатації цієї лінії дуже хороший, отримана точка роси вуглеводнів після проходження природного газу через силікагель є відмінною - ми досягаємо до -40°C. Газ, що надходить на СПУ, повинен відповідати двом основним параметрам - тиск газу на вході в діапазоні 50-70 бар (відносне значення тиску до атмосферного тиску навколишнього середовища) і температура газу вище 2°C.
Максимальний тиск газу, що надходить в технологію з пласта, становить близько 160 бар, а це означає, що цей тиск повинен бути знижений до необхідного значення SPU. Побічним ефектом зниження тиску є різке зниження температури газу до 30°C. При такому високому тиску і технологічній температурі газу на вході 24°C-28°C ми не змогли досягти температури газу на вході для сушіння силікагелю вище 2°C. З цієї причини не було можливості використовувати SPU у всьому діапазоні активного заряду PZP.
Щоб вирішити цей недолік, а також підвищити надійність і гнучкість всієї ПЗП, ми вирішили розпочати проект "Встановлення вхідних підігрівачів". Мета проекту була чіткою - вирішити ускладнення з осушенням природного газу на ПЗП Дамборжице шляхом встановлення вхідних нагрівачів газу в сушильних установках і попереднього підігріву газу до температури до 34°C, що дозволить нам експлуатувати сушку силікагелю в усьому діапазоні тиску ПЗП. Проект був затверджений акціонером в липні 2023 року з амбітною датою введення в експлуатацію - 31 жовтня 2024 року.
Вже на першому етапі проекту два аспекти були критично важливими для дотримання термінів - отримання дозволу на проектування до кінця 2023 року та забезпечення постачальника самих нагрівачів. Тому тендер на проектні роботи та постачальника котлів розпочався негайно. Для виконання проектних робіт було обрано компанію Bilfinger Tebodin, а постачальником котлів - Otto Klein, німецьку компанію з багаторічним досвідом роботи в цьому секторі.

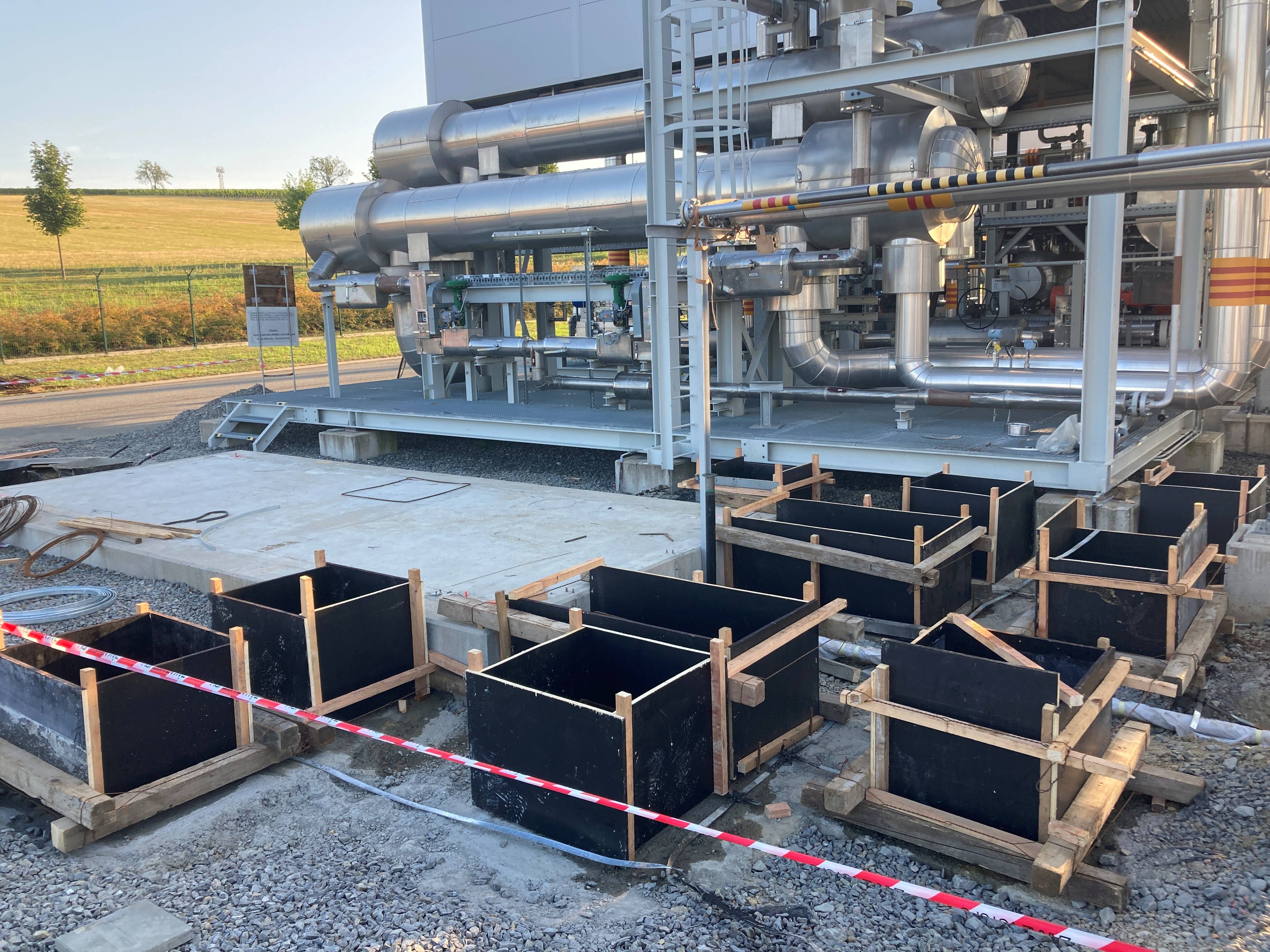

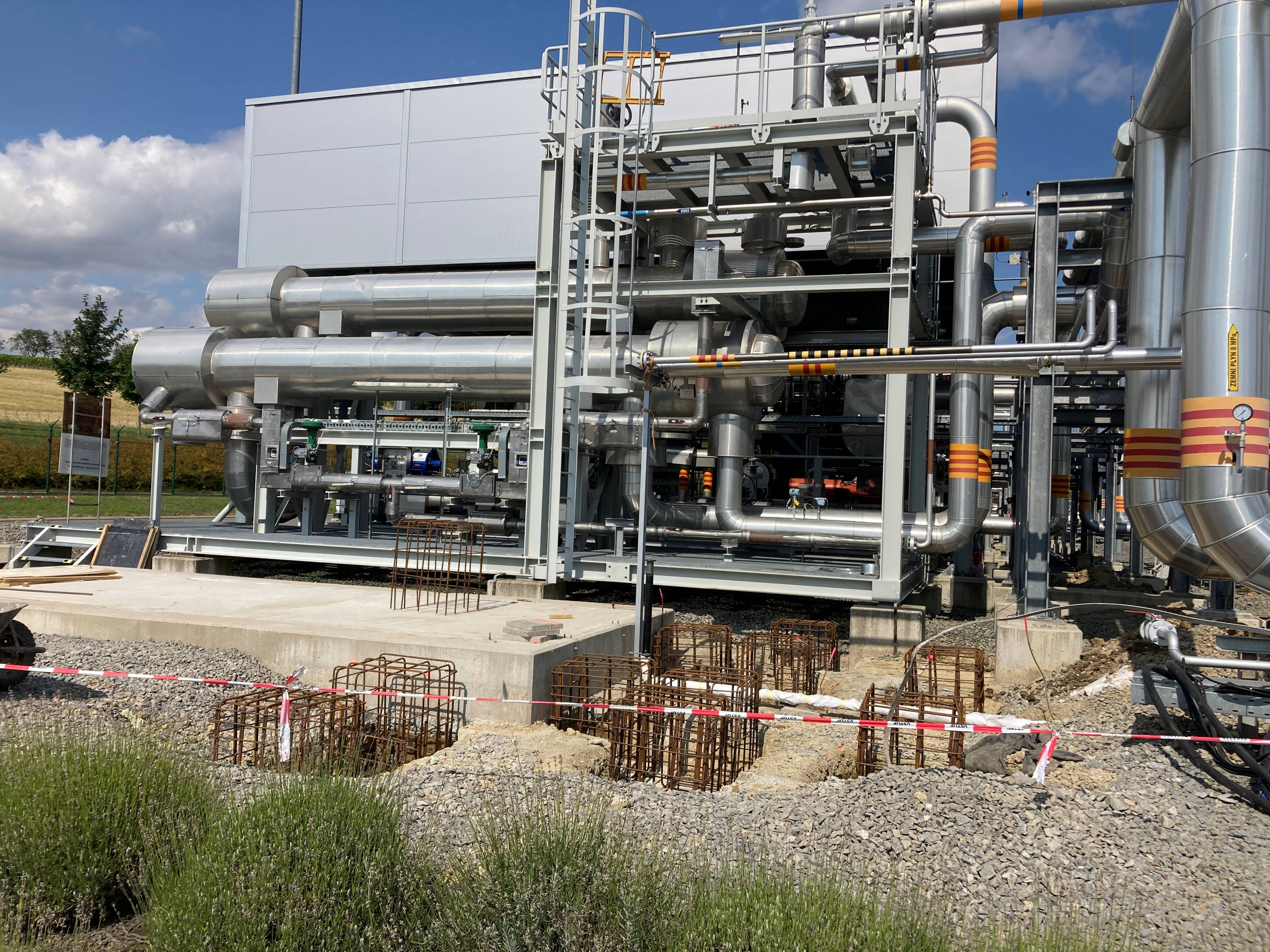

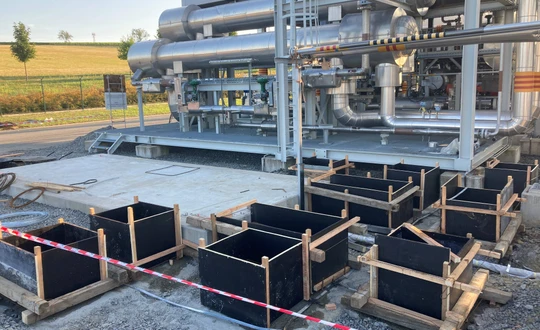

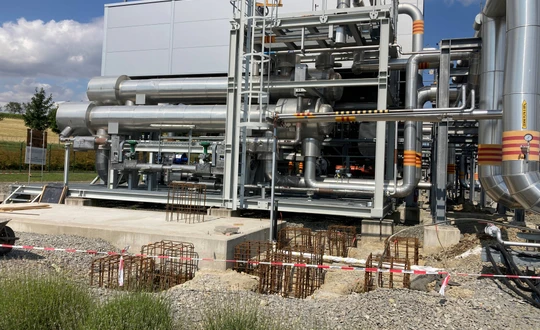

Робота над повною проектною документацією розпочалася негайно. Перші плоди нашої наполегливої праці були зібрані 16 січня 2024 року, коли ми отримали дозвіл на будівництво проекту. За цим послідував вибір підрядника для технологічної та електронної частин проекту. Для цих сегментів були обрані компанії BellGass та Art-Ex.

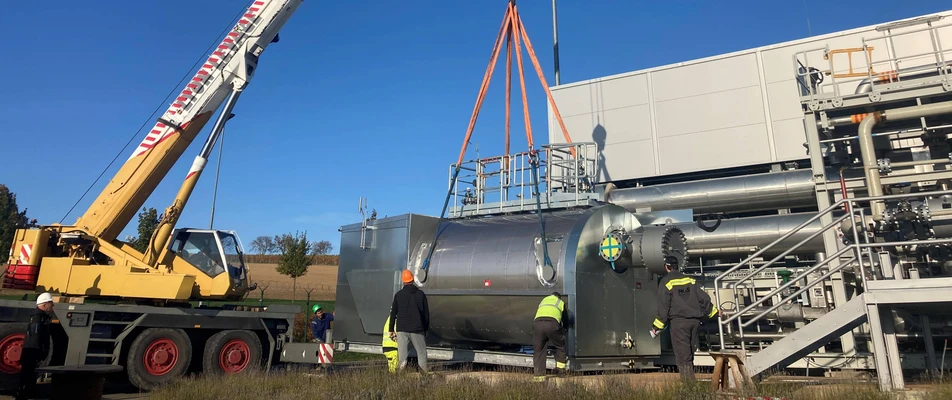

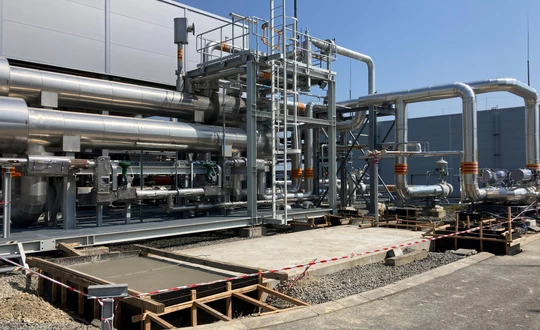

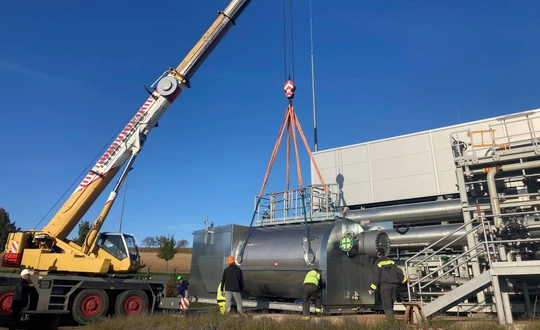

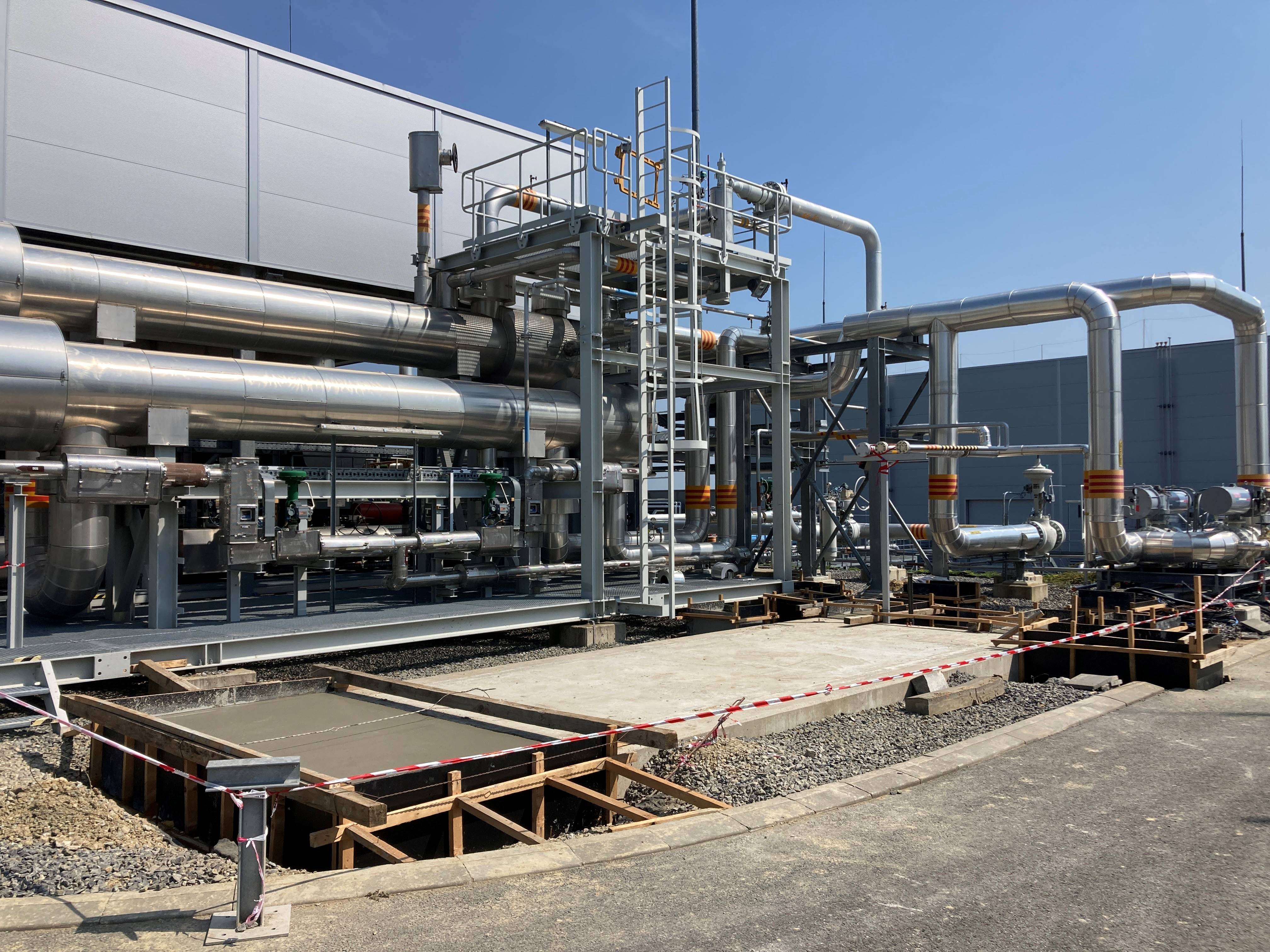

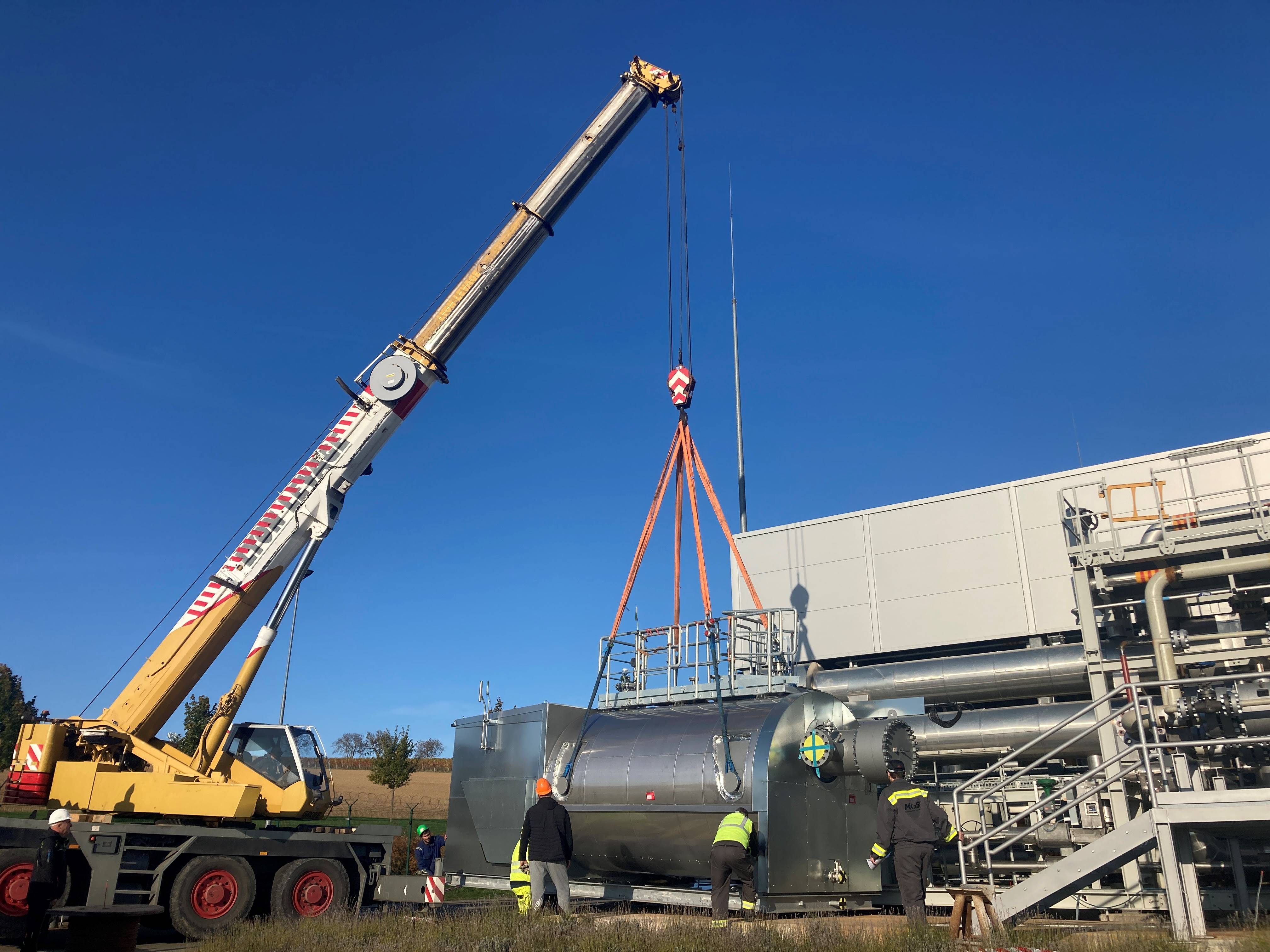

Фактична реалізація розпочалася в червні 2024 р. Під час реалізації будівельної частини проекту з'явилися перші ознаки того, що котли не будуть поставлені відповідно до встановленого графіку. Пізніше ця інформація підтвердилася, і нам довелося вжити негайних заходів, щоб мінімізувати затримки в реалізації проекту. Почалася інтенсивна підготовка механічної частини, щоб якомога більше трубних відводів були готові і "просто" з'єднані на місці, коли котли будуть доставлені. Перший котел був доставлений до PZP 16 вересня 2024 року, а другий - 30 вересня 2024 року, що поставило перед нами величезний виклик - завершити всі монтажні роботи (механічні та електричні) та ввести в експлуатацію обидва котли за 45 та 31 день відповідно.

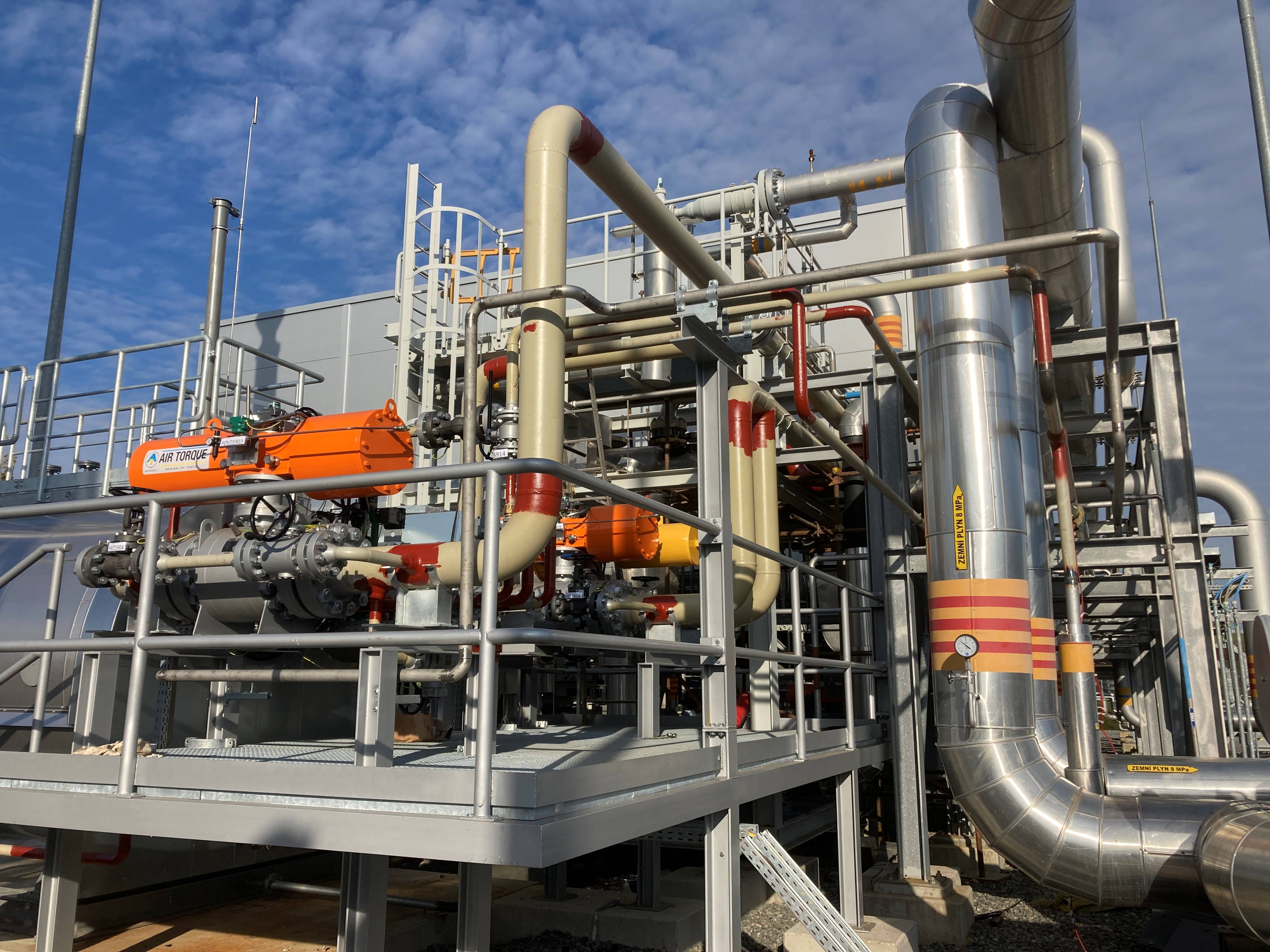

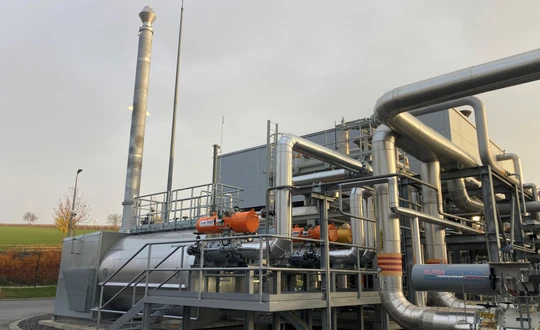

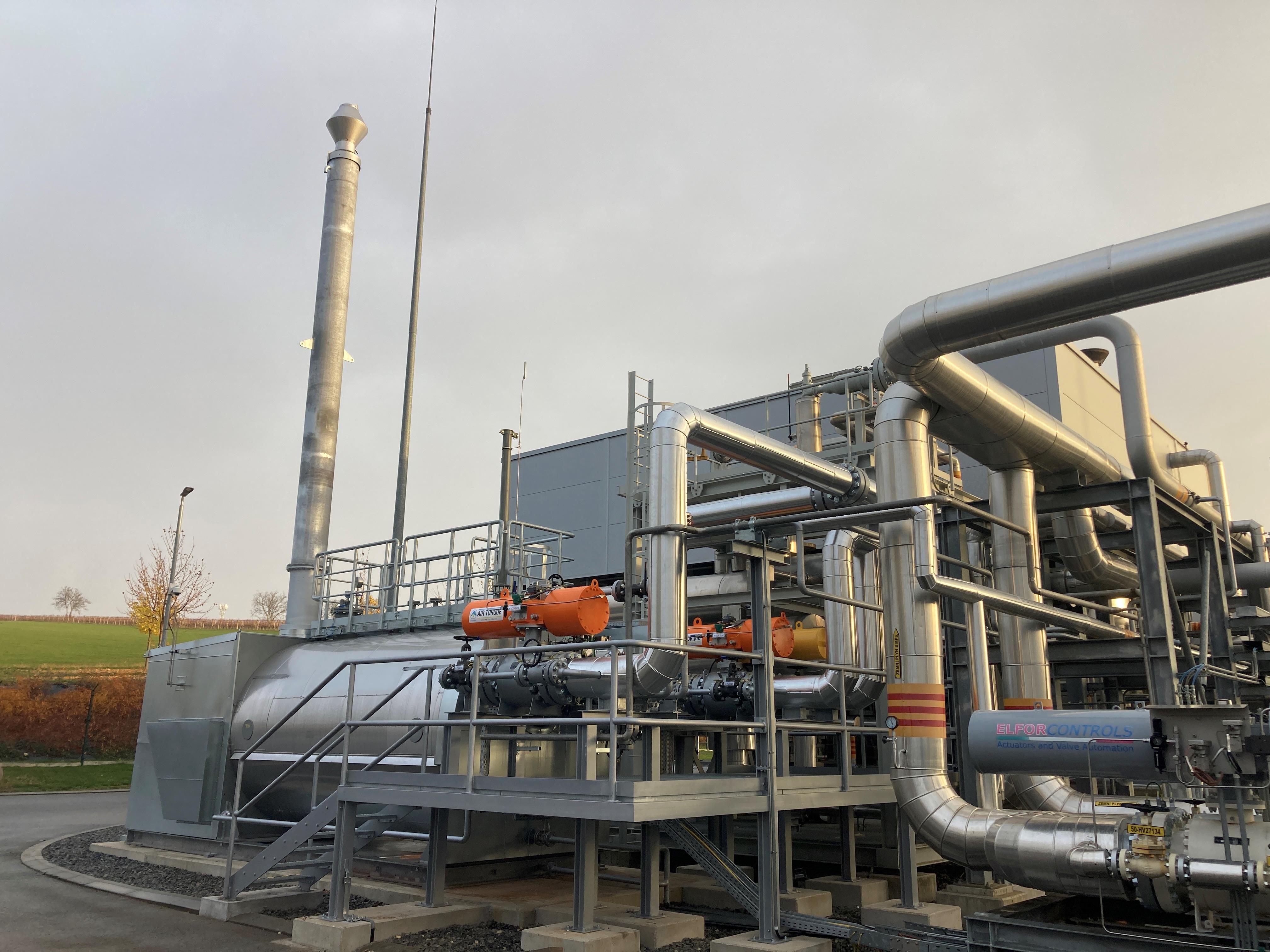

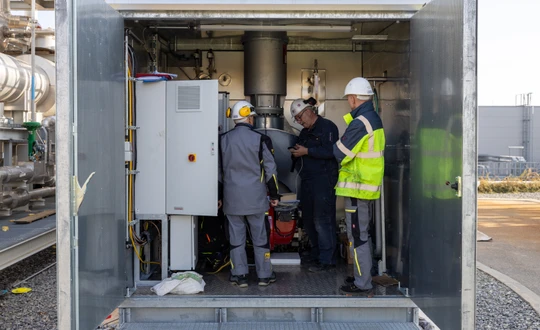

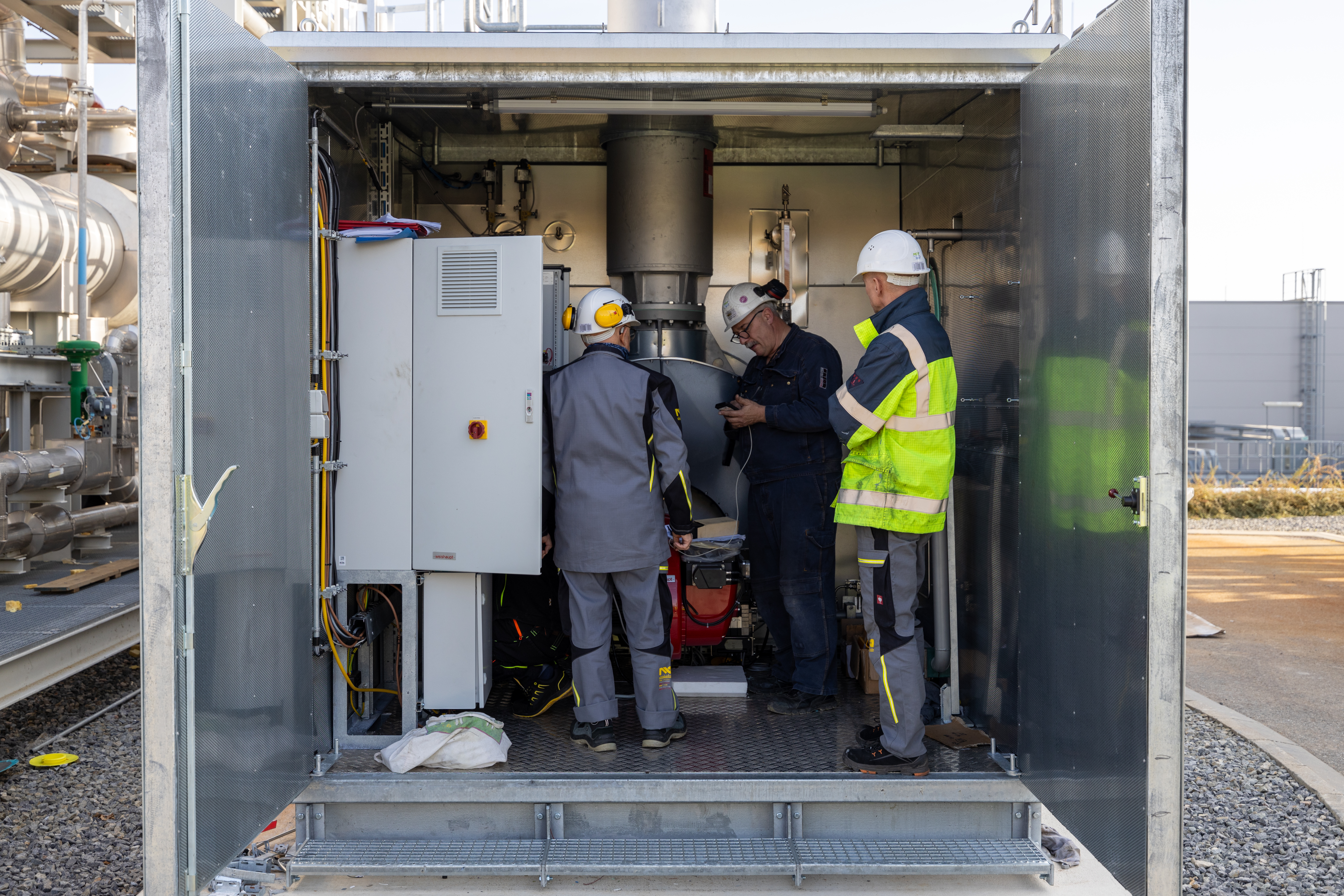

За цим послідувало багато дуже довгих робочих днів, включаючи вихідні, які були дійсно складними для всіх учасників. Однак ці величезні зусилля нарешті принесли свої плоди, і перший котел був введений в експлуатацію 23 жовтня 2024 р. Одразу після початку роботи було проведено 72-годинне випробування надійності та продуктивності. Котел був протестований при різних витратах від мінімальної до максимальної, з відмінними результатами - при вхідному тиску 157 154 бар і максимальній витраті 166 000 см3/год у нас не виникло жодних проблем з досягненням температури вище +2°C після зниження тиску, що є основною умовою для сушіння силікагелю. Для другого котла 72-годинний тест і перевірка продуктивності розпочалися 29 жовтня. Знову ж таки, ми випробували котел при різних витратах, і цей котел також показав відмінні результати навіть при максимальних витратах.
Незважаючи на дуже амбітні терміни і труднощі з доставкою котлів, нам вдалося завершити проект успішно, вчасно і в рамках заздалегідь встановленого бюджету. Бюджет проекту в 55 мільйонів чеських крон був перевиконаний майже на п'ять мільйонів.
На закінчення я хотів би подякувати всім учасникам проекту і особливо всій команді PZP за дуже добре виконану роботу, без якої неможливо було б дотриматись термінів реалізації проекту.
Їржі Штявік
керівник проекту
Інші статті
Резервуари для зберігання газу та їх значення
Підземні газосховища (ПЗС) є стратегічним стовпом сучасної енергетичної системи. У час зростаючого споживання енергії, мінливих цін та геополітичної нестабільності ПЗС стають незамінним інструментом для забезпечення надійності, гнучкості та конкурентоспроможності газового сектору.
Листопад Командоутворення МНР ЕС та МНР ГС
У четвер, 13 листопада, відбувся запланований день тімбілдингу співробітників компаній MND Energy Storage та MND Gas Storage, який запропонував поєднання смачної їжі, спортивного настрою та вечірньої розважальної програми. Весь захід був розділений на три частини – спільний обід, турнір з бадмінтону та керовану дегустацію вина.
Після роботи розважаємося? Після роботи - виноградник!
Вацлав Кратохвіл працює оператором на бункері в Угржице. Крім того, він обробляє виноградник площею два гектари, де доглядає близько десяти тисяч виноградних кущів. На роботу він ходить пішки - дорога займає п'ятнадцять хвилин. Просто піднімається на пагорб, проходить через свій виноградник і ось він там. На зворотному шляху він бачить, що потрібно зробити. "Мені дуже подобається працювати на бункері. Але робота на винограднику - це те, що приносить мені задоволення. Я міг би бути тут цілий день і був би щасливий. Це очищає голову", - каже він.
